Triển khai hệ thống ERP là quá trình đưa phần mềm hoạch định nguồn lực doanh nghiệp vào vận hành thực tế trong tổ chức, bao gồm toàn bộ các hoạt động từ khảo sát hiện trạng, cấu hình hệ thống, chuyển đổi dữ liệu, đào tạo nhân sự đến go-live và hỗ trợ sau triển khai. Đây là một trong những dự án công nghệ phức tạp và tốn kém nhất mà doanh nghiệp phải đối mặt, và tỷ lệ triển khai không đạt mục tiêu vẫn còn rất cao trên toàn cầu.
Lý do triển khai ERP thất bại thường không nằm ở phần mềm mà nằm ở quá trình thực thi: lập kế hoạch sơ sài, phạm vi dự án thay đổi liên tục, nhân sự chủ chốt không được phân công rõ ràng và dữ liệu đầu vào không được làm sạch trước khi chuyển đổi. Bài viết này cung cấp quy trình triển khai đầy đủ, phân tích 5 rủi ro thực tế hay gặp nhất và một điểm quan trọng mà nhiều doanh nghiệp bán lẻ thường bỏ qua trong kế hoạch ERP của mình.
1. Triển khai hệ thống ERP là gì?
Triển khai ERP là quá trình đưa hệ thống hoạch định nguồn lực doanh nghiệp vào hoạt động thực tế trong tổ chức. Hệ thống ERP tích hợp các phân hệ như tài chính, nhân sự, sản xuất, chuỗi cung ứng và bán hàng vào một nền tảng duy nhất, giúp dữ liệu được nhập một lần và chia sẻ liền mạch giữa tất cả các phòng ban liên quan.
Điểm cần phân biệt rõ: mua phần mềm ERP không phải là triển khai ERP. Mua phần mềm là bước khởi đầu. Triển khai là toàn bộ hành trình từ khảo sát hiện trạng, cấu hình theo đặc thù doanh nghiệp, chuyển đổi dữ liệu từ hệ thống cũ, đào tạo toàn bộ nhân sự đến khi hệ thống vận hành ổn định trong thực tế. Hành trình này thường kéo dài từ 6 tháng đến hơn 2 năm tùy quy mô doanh nghiệp.

2. Dấu hiệu doanh nghiệp đã sẵn sàng triển khai ERP
Không phải doanh nghiệp nào cũng sẵn sàng triển khai ERP tại thời điểm đang xem xét. Triển khai ERP khi chưa sẵn sàng còn nguy hiểm hơn chưa có ERP vì chi phí bỏ ra sẽ không tạo ra kết quả, thậm chí gây gián đoạn vận hành nghiêm trọng.
5 dấu hiệu doanh nghiệp đã sẵn sàng
- Quy trình nội bộ đã được chuẩn hóa và tài liệu hóa. ERP cần có quy trình cụ thể để cấu hình theo. Nếu quy trình còn thay đổi theo từng người và từng ngày, dự án ERP sẽ liên tục bị yêu cầu chỉnh sửa và không có điểm kết thúc.
- Ban lãnh đạo cam kết và phân công nhân sự dự án rõ ràng. Cần có trưởng dự án từ phía doanh nghiệp với đủ thẩm quyền ra quyết định, không phải chỉ một nhân viên IT được cử làm đầu mối.
- Dữ liệu hiện có có thể làm sạch và chuẩn hóa. Chất lượng dữ liệu nhập vào ERP quyết định chất lượng báo cáo đầu ra. Doanh nghiệp cần đánh giá được khối lượng và độ sạch của dữ liệu hiện tại trước khi cam kết lộ trình triển khai.
- Ngân sách đã bao gồm cả chi phí ẩn. Nhiều doanh nghiệp chỉ lên ngân sách cho phần mềm mà quên chi phí tư vấn triển khai, đào tạo, chuyển đổi dữ liệu, phần cứng và chi phí vận hành sau go-live.
- Doanh nghiệp chấp nhận thay đổi quy trình theo ERP, không phải ngược lại. Yêu cầu tùy chỉnh quá nhiều để ERP khớp với quy trình cũ là nguyên nhân hàng đầu khiến dự án vượt ngân sách và thời gian.
3 dấu hiệu chưa nên triển khai ngay
- Doanh nghiệp đang trong giai đoạn tái cơ cấu tổ chức lớn. Triển khai ERP trong khi cơ cấu phòng ban và phân quyền đang thay đổi liên tục dẫn đến cấu hình hệ thống phải làm lại nhiều lần.
- Chưa có người phụ trách dự án toàn thời gian từ phía doanh nghiệp. ERP không thể triển khai thành công chỉ bằng sự tham gia bán thời gian của các trưởng phòng.
- Doanh nghiệp dưới 20 nhân sự và quy trình vẫn đơn giản. Chi phí và độ phức tạp của ERP không tương xứng với lợi ích ở quy mô nhỏ. Các công cụ quản lý chuyên biệt theo chức năng sẽ phù hợp hơn.
3. Ba hình thức triển khai ERP và cách chọn phù hợp
Trước khi bắt đầu quy trình triển khai, doanh nghiệp cần chọn hình thức triển khai phù hợp. Đây là quyết định ảnh hưởng đến toàn bộ chi phí, thời gian và cách vận hành về sau.
| Hình thức | Mô tả | Ưu điểm | Phù hợp với |
|---|---|---|---|
| Cloud ERP | Hệ thống vận hành trên đám mây, truy cập qua internet | Chi phí ban đầu thấp, triển khai nhanh hơn, không cần đầu tư phần cứng | Doanh nghiệp vừa và nhỏ, muốn triển khai nhanh và linh hoạt theo quy mô |
| On-premise ERP | Cài đặt và vận hành trên máy chủ của doanh nghiệp | Kiểm soát hoàn toàn dữ liệu, tùy chỉnh sâu hơn | Doanh nghiệp lớn, ngành có yêu cầu bảo mật dữ liệu cao như tài chính và sản xuất |
| Hybrid ERP | Kết hợp: một số module trên đám mây, một số trên máy chủ nội bộ | Linh hoạt, có thể chuyển dần từ on-premise lên cloud theo lộ trình | Doanh nghiệp đang có ERP on-premise muốn hiện đại hóa từng phần |

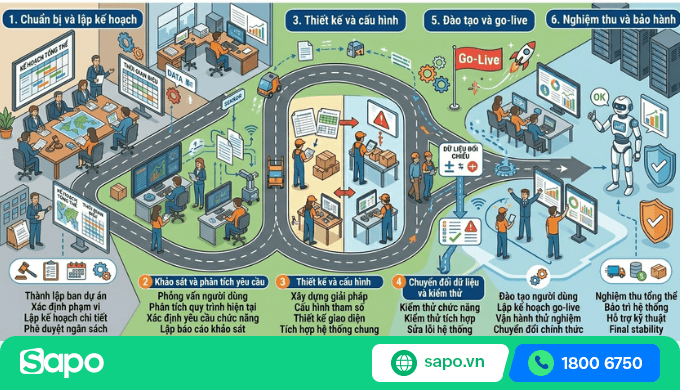

4. Quy trình triển khai hệ thống ERP 6 giai đoạn
Quy trình triển khai ERP đầy đủ gồm 6 giai đoạn. Bỏ qua hoặc rút ngắn bất kỳ giai đoạn nào đều làm tăng rủi ro thất bại và chi phí phát sinh về sau.
Giai đoạn 1: Chuẩn bị và lập kế hoạch dự án
Thành lập ban dự án gồm đại diện cấp cao từ tất cả phòng ban liên quan. Xác định phạm vi triển khai, lên danh sách module cần thiết, thiết lập timeline có mốc cụ thể và phân bổ ngân sách bao gồm cả chi phí dự phòng cho phát sinh. Giai đoạn này cần có sự tham gia của ban lãnh đạo, không chỉ bộ phận IT.
Giai đoạn 2: Khảo sát hiện trạng và phân tích yêu cầu
Nhà cung cấp ERP cùng đội BA của đơn vị triển khai tiến hành khảo sát thực tế tại doanh nghiệp: quy trình từng phòng ban, số lượng người dùng, dữ liệu hiện có, hạ tầng IT và các phần mềm đang dùng song song. Kết quả khảo sát được đúc kết thành tài liệu mô tả yêu cầu người dùng (URD). Chất lượng của URD quyết định chất lượng toàn bộ dự án.
Giai đoạn 3: Thiết kế và cấu hình hệ thống
Dựa trên URD đã thống nhất, đội triển khai tiến hành cấu hình hệ thống theo đặc thù doanh nghiệp: thiết lập cơ cấu tổ chức, quy trình phê duyệt, danh mục hàng hóa, phương pháp tính giá thành và các báo cáo cần thiết. Giai đoạn này cũng xác định những điểm cần tùy chỉnh lập trình ngoài cấu hình chuẩn.
Giai đoạn 4: Chuyển đổi dữ liệu và kiểm thử hệ thống
Dữ liệu từ hệ thống cũ như danh mục khách hàng, nhà cung cấp, hàng hóa, số dư tài khoản được làm sạch, chuẩn hóa và nhập vào hệ thống ERP mới. Sau đó tiến hành kiểm thử toàn diện: người dùng thực tế thao tác trên hệ thống theo các kịch bản nghiệp vụ thực tế để phát hiện lỗi trước khi go-live. Đây là giai đoạn thường bị đánh giá thấp về thời gian nhất.
Giai đoạn 5: Đào tạo và go-live
Tổ chức đào tạo cho tất cả người dùng theo vai trò và phòng ban. Sau đó chuyển sang vận hành chính thức trên hệ thống ERP mới, hệ thống cũ dừng lại hoặc chạy song song trong thời gian ngắn để đối chiếu. Giai đoạn go-live thường có đội hỗ trợ túc trực để xử lý sự cố phát sinh ngay lập tức.
Giai đoạn 6: Nghiệm thu, bảo hành và tối ưu liên tục
Sau khi hệ thống vận hành ổn định, hai bên tiến hành nghiệm thu theo các tiêu chí đã thống nhất trong hợp đồng. Thời gian bảo hành thường từ 12 đến 24 tháng. Sau bảo hành, doanh nghiệp cần ký hợp đồng bảo trì để tiếp tục được hỗ trợ kỹ thuật và nâng cấp phiên bản.
| Giai đoạn | Thời gian tham khảo | Đầu ra chính | Rủi ro thường gặp |
|---|---|---|---|
| Chuẩn bị và lập kế hoạch | 2 đến 4 tuần | Kế hoạch dự án, phân công nhân sự | Phạm vi không rõ ràng ngay từ đầu |
| Khảo sát và phân tích yêu cầu | 4 đến 8 tuần | Tài liệu URD được hai bên ký duyệt | Khảo sát sơ sài, URD thiếu chi tiết |
| Thiết kế và cấu hình | 6 đến 12 tuần | Hệ thống cấu hình xong, sẵn sàng kiểm thử | Yêu cầu tùy chỉnh tăng nhiều so với kế hoạch |
| Chuyển đổi dữ liệu và kiểm thử | 4 đến 8 tuần | Dữ liệu sạch, hệ thống kiểm thử đạt | Dữ liệu cũ bẩn, kiểm thử không đủ kịch bản |
| Đào tạo và go-live | 2 đến 4 tuần | Nhân viên sử dụng được hệ thống, hệ thống vận hành chính thức | Nhân viên không được đào tạo đầy đủ |
| Nghiệm thu và bảo hành | Liên tục sau go-live | Biên bản nghiệm thu, hợp đồng bảo trì | Không có kế hoạch hỗ trợ sau go-live |

5. Năm rủi ro thường gặp khi triển khai ERP và cách phòng tránh
Hầu hết các dự án ERP gặp khó khăn không phải vì phần mềm kém mà vì các rủi ro quản lý dự án không được phòng ngừa từ sớm. Dưới đây là 5 rủi ro phổ biến nhất trong thực tế.
Rủi ro 1: Phạm vi dự án thay đổi liên tục (scope creep)
Khi triển khai, các phòng ban liên tục đề xuất thêm yêu cầu mới ngoài phạm vi đã thống nhất trong URD. Mỗi yêu cầu bổ sung đều cần lập trình, kiểm thử và đào tạo lại, khiến dự án vượt cả thời gian lẫn ngân sách mà không ai nhận ra đã đi quá xa so với kế hoạch ban đầu.
Cách phòng tránh: Sau khi URD được ký duyệt, mọi yêu cầu thay đổi phải đi qua quy trình phê duyệt chính thức với đánh giá tác động về thời gian và chi phí trước khi được chấp nhận. Ban lãnh đạo cần có quyền phủ quyết các thay đổi không cần thiết.
Rủi ro 2: Dữ liệu cũ không được làm sạch trước khi chuyển đổi
ERP mới không tự làm sạch dữ liệu cũ. Dữ liệu khách hàng trùng lặp, mã hàng không chuẩn hóa, số dư kế toán chưa được đối chiếu khi đưa vào ERP mới sẽ tạo ra báo cáo sai ngay từ ngày đầu vận hành. Đây là nguyên nhân nhiều doanh nghiệp mất niềm tin vào ERP chỉ sau vài tuần go-live.
Cách phòng tránh: Bắt đầu làm sạch dữ liệu song song với giai đoạn thiết kế hệ thống, không chờ đến giai đoạn chuyển đổi dữ liệu. Phân công người chịu trách nhiệm làm sạch dữ liệu của từng phòng ban.
Rủi ro 3: Nhân viên không chịu thay đổi cách làm việc
Kháng cự thay đổi là rủi ro người ta hay đề cập nhất nhưng lại ít được chuẩn bị nhất. Nhân viên lo ngại mất việc, không quen với hệ thống mới hoặc đơn giản là quen với Excel. Khi người dùng không dùng đúng hệ thống, dữ liệu trong ERP không phản ánh thực tế và toàn bộ giá trị đầu tư bị mất.
Cách phòng tránh: Truyền thông nội bộ về lợi ích của ERP từ sớm, không chỉ thông báo khi sắp go-live. Chọn những nhân viên có ảnh hưởng trong từng phòng ban làm người dùng thử và đại sứ nội bộ cho dự án.
Rủi ro 4: Tùy chỉnh hệ thống quá nhiều
Yêu cầu ERP tùy chỉnh theo 100% quy trình hiện tại của doanh nghiệp thay vì điều chỉnh quy trình để phù hợp với best practice của ERP. Kết quả là hệ thống tùy chỉnh quá nhiều rất khó nâng cấp phiên bản, chi phí bảo trì cao và nhà cung cấp không thể hỗ trợ các phần đã được sửa đổi sâu.
Cách phòng tránh: Nguyên tắc thực tế là ERP phù hợp 70% đến 80% quy trình của hầu hết doanh nghiệp. 20% đến 30% còn lại cần doanh nghiệp cân nhắc xem có nên thay đổi quy trình để phù hợp với ERP hay không, thay vì lập trình tùy chỉnh cho tất cả.
Rủi ro 5: Thiếu nhân sự chủ chốt từ phía doanh nghiệp
Dự án ERP không thể thành công nếu nhân sự chủ chốt từ phía doanh nghiệp chỉ tham gia bán thời gian hoặc bị chia sẻ với công việc hàng ngày. Khi trưởng dự án không có đủ thẩm quyền ra quyết định, mọi vấn đề đều phải đợi lên cấp trên phê duyệt, làm chậm toàn bộ tiến độ.
Cách phòng tránh: Bổ nhiệm chính thức trưởng dự án với thẩm quyền rõ ràng và phân bổ ít nhất 50% thời gian làm việc cho dự án trong suốt quá trình triển khai. Giảm tải công việc hàng ngày cho họ bằng cách phân công tạm thời cho người khác.
💡 Kinh nghiệm thực tế: Các dự án ERP thành công thường có một điểm chung: ban lãnh đạo tham gia tích cực từ đầu đến cuối, không chỉ ký duyệt ở giai đoạn đầu rồi giao hoàn toàn cho bộ phận IT. Sự ủng hộ từ cấp cao là yếu tố tạo ra sự khác biệt lớn nhất giữa triển khai thành công và thất bại.
6. Điểm doanh nghiệp bán lẻ hay bỏ qua khi triển khai ERP: tích hợp với hệ thống vận hành đa kênh
Khi lập kế hoạch triển khai ERP, nhiều doanh nghiệp bán lẻ tập trung vào các module tài chính, kho và nhân sự mà bỏ qua một câu hỏi quan trọng: sau khi ERP đi vào vận hành, dữ liệu từ kênh bán hàng thực tế có tự động đồng bộ vào ERP không, hay nhân viên vẫn phải nhập liệu thủ công từ hai đầu?
ERP không phải là hệ thống xử lý vận hành bán lẻ đa kênh thời gian thực. ERP mạnh về tích hợp liên phòng ban, kế toán, HR và chuỗi cung ứng. Nhưng với doanh nghiệp bán lẻ vừa bán tại cửa hàng vừa bán trên Shopee, TikTok Shop và website, ERP không được thiết kế để xử lý hàng trăm đến hàng nghìn đơn hàng online mỗi ngày theo thời gian thực, đồng bộ tồn kho đa kênh tức thì hay quản lý quy trình nhặt hàng và đóng gói tại kho.
Giải pháp đúng không phải là chọn giữa ERP và hệ thống bán hàng, mà là để hai hệ thống hoạt động song song và kết nối với nhau qua API.
Sapo Enterprise là nền tảng quản lý bán hàng và vận hành chuỗi bán lẻ hợp kênh toàn diện, được thiết kế để tích hợp đầy đủ với hệ thống ERP hiện có của doanh nghiệp qua API mà không cần thay thế ERP. Hai hệ thống hoạt động bổ trợ nhau:
- ERP xử lý: Kế toán tổng hợp, hoạch định tài chính, quản lý nhân sự và lương, kế hoạch sản xuất và báo cáo quản trị cấp cao.
- Sapo Enterprise xử lý: Đơn hàng từ TikTok Shop, Shopee, Lazada và cửa hàng vật lý theo thời gian thực, đồng bộ tồn kho đa kênh tức thì, quản lý vận hành kho và phân bổ đơn hàng tự động về kho phù hợp.
- API kết nối hai chiều: Dữ liệu doanh thu, tồn kho và đơn hàng từ Sapo Enterprise tự động đồng bộ vào ERP theo chu kỳ, kế toán không cần nhập liệu thủ công hai lần.
Với cách tiếp cận tích hợp này, doanh nghiệp bán lẻ không phải chờ ERP hoàn thiện mới bắt đầu chuẩn hóa vận hành bán hàng đa kênh, và không phải từ bỏ ERP khi cần hệ thống xử lý đơn hàng nhanh hơn.
>>> Xem thêm: Giải pháp tích hợp API của Sapo Enterprise cho doanh nghiệp vừa và lớn đang vận hành trên ERP

7. Câu hỏi thường gặp về triển khai hệ thống ERP
Triển khai hệ thống ERP là gì?
Triển khai ERP là quá trình đưa phần mềm hoạch định nguồn lực doanh nghiệp vào vận hành thực tế trong tổ chức, bao gồm khảo sát hiện trạng, cấu hình hệ thống theo đặc thù doanh nghiệp, chuyển đổi dữ liệu từ hệ thống cũ, đào tạo nhân sự và hỗ trợ vận hành sau go-live. Đây không phải là việc cài đặt phần mềm đơn giản mà là một dự án chuyển đổi tổ chức toàn diện.
Triển khai ERP mất bao lâu?
Thời gian triển khai ERP phụ thuộc vào quy mô doanh nghiệp, số lượng module và mức độ tùy chỉnh. Doanh nghiệp vừa với dưới 100 nhân sự và một vài module cơ bản có thể hoàn thành trong 6 đến 9 tháng. Doanh nghiệp lớn với nhiều phòng ban, nhiều chi nhánh và nhiều yêu cầu tùy chỉnh thường mất từ 12 đến 24 tháng.
Chi phí triển khai ERP gồm những khoản gì?
Chi phí triển khai ERP gồm phí bản quyền phần mềm hoặc phí thuê bao (Cloud ERP), phí tư vấn và triển khai, phí đào tạo nhân sự, chi phí chuyển đổi dữ liệu, chi phí phần cứng (nếu triển khai on-premise) và chi phí bảo trì sau go-live. Chi phí ẩn thường bằng hoặc lớn hơn chi phí phần mềm, bao gồm thời gian nhân sự nội bộ bỏ ra cho dự án và chi phí phát sinh từ scope thay đổi.
Doanh nghiệp bán lẻ có cần thay ERP bằng hệ thống quản lý bán hàng không?
Không cần thay thế. ERP và hệ thống quản lý bán hàng đa kênh là hai hệ thống bổ trợ nhau. ERP xử lý tài chính, nhân sự và kế hoạch nguồn lực. Hệ thống quản lý bán hàng đa kênh như Sapo Enterprise xử lý đơn hàng thời gian thực, đồng bộ tồn kho và vận hành kho. Hai hệ thống kết nối với nhau qua API để dữ liệu không phải nhập thủ công hai lần.
Làm thế nào để tránh thất bại khi triển khai ERP?
Năm yếu tố quan trọng nhất: xác định phạm vi rõ ràng và kiểm soát thay đổi chặt chẽ; làm sạch dữ liệu sớm; đảm bảo ban lãnh đạo tham gia tích cực; chấp nhận thay đổi quy trình thay vì tùy chỉnh quá nhiều; và đào tạo nhân viên nghiêm túc trước go-live. Bổ nhiệm trưởng dự án có đủ thẩm quyền từ phía doanh nghiệp là điều kiện tiên quyết.
Lời kết
Triển khai hệ thống ERP thành công đòi hỏi sự chuẩn bị kỹ lưỡng ở cả phía doanh nghiệp lẫn đơn vị triển khai. Quy trình 6 giai đoạn từ chuẩn bị đến bảo hành cần được thực hiện đầy đủ, các rủi ro về scope, dữ liệu và nhân sự cần được nhận diện và phòng tránh từ sớm.
Với doanh nghiệp bán lẻ đang triển khai hoặc đã có ERP và cần một hệ thống vận hành đa kênh tích hợp mà không phải thay thế ERP hiện có, Sapo Enterprise cung cấp khả năng kết nối API hai chiều với hệ thống ERP, giúp dữ liệu vận hành bán lẻ và dữ liệu quản trị tài chính luôn đồng bộ mà không cần nhập liệu thủ công giữa hai hệ thống.
